隨著預警機、電子干擾機、偵察機、指揮通信機等以任務電子系統功性能為主要作戰指標的特種飛機的廣泛應用,其載機大修在國內已經有一套成熟的標準和體系,但是任務電子系統的大修還是空白篇幅,沒有相關的指導依據,本文為特種飛機任務電子系統大修的必要性、修理周期、目的、方法提供指導性建議。
上期介紹了飛機任務電子系統大修的必要性、修理周期、目的以及修理方式梗概(上期內容點擊這里),本期我們重點具體修理方式。
修理方式
3 修理內容
1)分系統修理
分系統是針對系統組成較為復雜的任務電子系統,按照專業領域分成若干個分系統,分系統的修理包含必換件的更換、設備的檢修、架構件及部附件的檢修和分系統集成聯試。
必換件是指在大修過程中必須更換的設備、結構件、材料等,其選擇條件包括三部分:
a)使用過程中存在損耗,且日常維護過程中不易更換的設備、結構件、材料等;
b)存在壽命的且壽命較短(壽命較長的應根據實際情況進行更換,不應列為必換件)的設備、結構件、材料等;
c)在拆卸、安裝過程中易損壞且不易修復的設備、結構件、材料等。
設備修理與常規航空設備的修理類似,根據設備的特點選擇性的對部分設備(易損壞、衰減的設備)在專業的檢測環境內對所有設備進行功性能、功率、接插件進行深層檢修,對于有復雜天饋系統的要根據實際情況對天饋系統進行基準標校,對任務電子系統設備軟件運行環境進行維護和清理。
結構件和線纜的修理分為機上原位檢修和離位檢修,包括對線纜的外觀、導通檢測,對機柜形體檢查、結構探傷等操作。
分系統集成聯試是在完成了上述基礎修理后的一個重要環節,體現了任務電子系統大修的特點,對該分系統功性能進行確認,并根據檢測情況進行調整和維護。
2)系統集成聯試
系統集成聯試后是在分系統完成修理后對系統功性能的確認過程,是保障特種機恢復安裝后,能夠正常使用的最終保障,其主要過程是對任務電子系統安裝正確性的檢查以及對各分系統之間、系統與載機之間接口定義是否正確的確認過程,為避免設備由于重復安裝帶來的損傷,最好分為裝機前集成聯試和裝機后集成聯試兩個階段。
裝機前聯試主要針對各分系統之間接口確認,也能將問題提前暴露,提前解決,避免安裝后發現問題帶來的重復拆裝。
裝機后集成聯試主要側重任務電子系統與載機之間接口的確認,包括供電接口、信號接口、電磁兼容性等。
4 修理體系文件

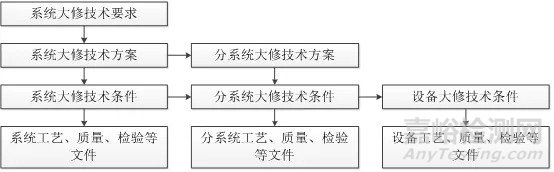

修理前期要建立一套完整的技術文件為修理提供必要的依據和支撐,文件編制應符合相關國軍標要求,對于相對復雜的組成系統,應建立分層次的文件體系,覆蓋范圍全面,做到工作有依據、過程可追溯,如圖2所示。

圖2 任務電子系統大修體系文件
5 修理過程

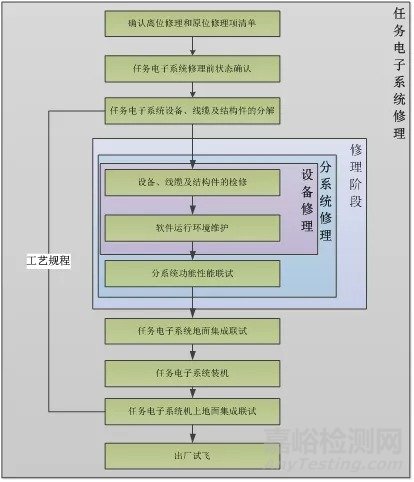

任務電子系統修理包括原位修理和離位修理設備清單、修理前狀態確認、設備、線纜及結構件的分解,設備、線纜及結構件的修理,地面集成聯試、裝機、機上地面集成聯試、出廠試飛(結合載機),具體流程見圖3所示。

圖3 任務電子系統修理流程圖
1) 確認離位修理和原位修理項目清單
充分結合載機修理項對任務電子系統設備和線纜進行分類,分為原位修理和離位修理項,影響載機修理的項目需要拆卸的必須拆卸,不影響載機修理的項目,拆卸安裝復雜的項目(如主供電線纜等)可保留在飛機上進行原位檢修,確認存在故障進行修復或更換。
2)任務電子系統修理前狀態確認階段
系統修理前系統狀態確認內容應包括:設備齊套情況、履歷文件齊套情況、軟件版本、加電運行情況等內容。
3)任務電子系統設備、線纜及結構件機上分解
按照前期的分類,將離位修理的項目依據分解工藝文件進行拆卸,涉及到與載機結構連接的部分由載機相關專業人員操作。
4)修理階段
產品應由具備相應修理資質的單位承擔修理工作。任務電子系統大修總體單位對各承修單位圍繞人、機、料、法、環進行修理能力認證審查,并形成審查意見報備機關。
分系統設備、線纜及結構件修理應由具備相應修理資質的單位承擔修理工作。
設備、線纜及結構件的修理過程中應包含對修理對象表層防腐性能的處理。
原位檢測的設備、線纜、結構件達到離位檢測同等的修理效果,如發現有損壞或者故障的設備、線纜視情進行修復或更換。
分系統修理及設備修理過程嚴格按照工藝文件執行做到記錄翔實,保證其工作可追溯性。
5)裝機前地面集成聯試
地面集成聯試是整個任務電子系統在實驗室環境中完成大部分功能及部分性能驗證的過程,軟硬件技術狀態應與修理前狀態確認階段確認的狀態一致,如設備編號、軟件版本等應與修理前一致,如發生變化要有更改依據,整個聯試過程應該嚴格按照聯試大綱及工藝文件執行,作為修理過程的重要環節應設置過程檢驗,并根據驗收測試程序完成檢驗。
6)系統裝機
可按照研制階段編制的裝機工藝文件執行。
7)確認離位修理和原位修理項目清單
機上地面集成聯試工作是實裝狀態下對任務電子系統功能性能、任務電子系統與載機系統接口功能驗證,天線插損、駐波比檢測,消隱信號處理和整機電磁兼容試驗的過程。過程中包括對復雜天饋系統由于安裝帶來的誤差進行精度校準工作。
機上地面集成聯試過程應按照聯試大綱及工藝文件執行,記錄詳實,作為任務電子系統狀態最終確認的過程,應該在地面聯試完成后設置任務電子系統大修的最終檢驗,并總結編寫任務電子系統機上地面集成聯試報告。
8)出廠試飛
結合載機出廠試飛,對任務電子系統地面不能驗證的功能性能進行驗證,可根據實際情況編寫飛行驗證科目,對于地面能夠充分驗證的型號可以不開展出廠試飛。
結論
特種飛機任務電子系統組成復雜,日常使用過程中故障較多,維護難度較大,任務電子系統大修還屬于起步階段,沒有統一的標準及規則,選擇性的結合特種飛機的特點制定修理方案并開展大修工作,對其穩定性、可靠性的提升具有重要的意義。
